Gestão de Mudanças no Portal Nyverra: RFC, CAB e plano de rollback
Há uma frase que resume décadas de gestão de serviços: “não existe mudança sem risco; existe mudança sem controle”. Atualizar um servidor, trocar uma regra de firewall, alterar um fluxo do ERP — cada uma dessas ações pode derrubar um serviço. A gestão de mudanças existe para que a alteração seja planejada, aprovada e reversível.
Este guia percorre o módulo de Mudanças do Portal Nyverra ITSM: o conceito de RFC, tipos e avaliação de risco, o papel do CAB, o fluxo de aprovação (com a regra que impede autoaprovação), a janela de implantação e o plano de rollback — além da ligação com problemas, chamados e liberações.

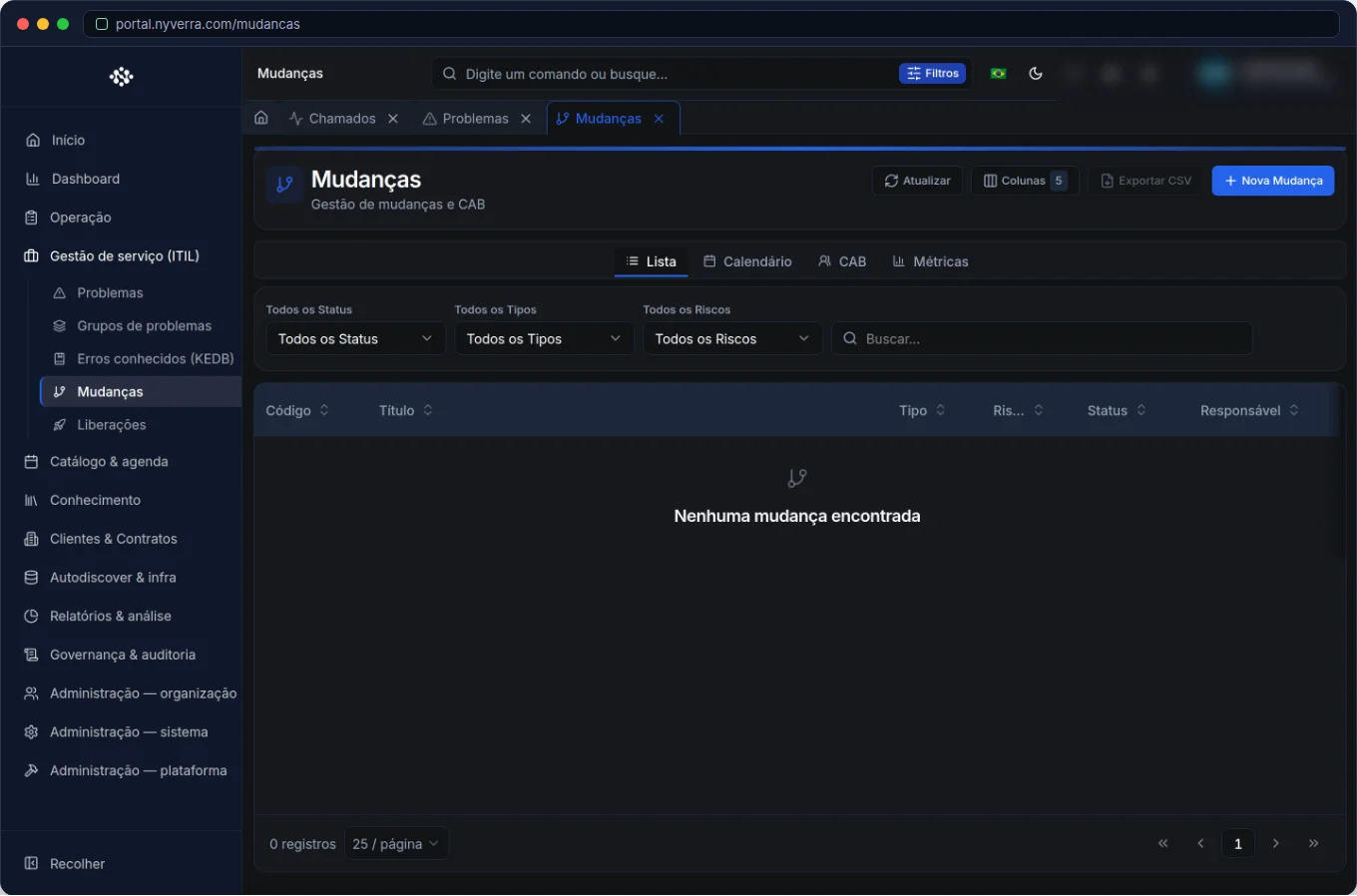

Interface do módulo no Portal Nyverra ITSM.
Mudança, RFC e o lugar no ITIL
Uma mudança (código CHG) é uma alteração planejada em serviços ou infraestrutura. Cada solicitação de alteração é registrada como uma RFC (Request for Change), que carrega descrição, tipo, risco, impacto, plano de implementação e plano de retorno.
Para não confundir as disciplinas ITIL:
| Disciplina | Pergunta que responde |
|---|---|
| Incidente | “Como restauro o serviço agora?” |
| Problema | “Por que isso aconteceu?” |
| Mudança | “Como altero com segurança?” |
| Liberação | “O que sobe junto nesta janela?” |
A mudança é o elo entre a causa raiz identificada (problema) e a entrega coordenada (liberação).
Tipos e risco: nem toda mudança é igual
Tratar uma troca de disco como uma atualização de ERP é receita para o caos. O Portal trabalha com tipos de mudança que definem o nível de controle:
| Tipo | Característica | Controle típico |
|---|---|---|
| Standard | Repetitiva, de baixo risco, pré-autorizada | Fluxo leve |
| Normal | Alteração planejada comum | Aprovação e janela |
| Emergency | Correção urgente para restaurar serviço | Fluxo mais rápido, aprovação retroativa |
O risco e o impacto informados na RFC determinam quem aprova e quanto detalhe o plano exige. Mudanças de risco alto só deveriam avançar com plano de rollback documentado.
O CAB (Comitê de Assessoramento de Mudanças)
O CAB é o fórum que avalia mudanças de maior impacto. No Portal, isso se traduz em reuniões do CAB e no registro de decisões: quem avaliou, o que foi decidido e por quê. Mudanças maiores podem exigir essa deliberação antes da aprovação; mudanças simples seguem por aprovação direta. O objetivo do CAB não é burocratizar, e sim distribuir a responsabilidade da decisão.
Quem usa
| Perfil | Uso típico |
|---|---|
| Técnico / gestor de mudança | Criar, submeter, implementar |
| Aprovador / CAB | Aprovar ou rejeitar, com comentário |
| Representante do cliente | Em mudanças com cliente identificado, pode aprovar (perfil CUSTOMER) |
O ciclo de vida de uma mudança
- Rascunho: o solicitante monta a RFC (título, descrição, tipo, risco, impacto, janela, plano).
- Submissão para aprovação: a RFC entra na fila de aprovação.
- Aprovação / rejeição: o aprovador lê impacto e rollback e decide. Rejeição costuma devolver a RFC para correção.
- Implementação: aprovada, a mudança é implantada na janela planejada.
- Encerramento: registrado o resultado e vinculados os itens resolvidos.
A regra da autoaprovação
Um princípio de controle interno, reforçado pelo Portal: quem cria não aprova a própria mudança (nem o próprio chamado). Essa segregação de funções evita que a autorização vire formalidade. É por isso que, ao submeter uma RFC, ela não aparece na sua fila de aprovações — ela vai para outros aprovadores.
Janela, rollback e evidências
- Janela de implantação: o período autorizado para executar a mudança. Fora dela, a execução é indício de processo frouxo.
- Plano de rollback: como voltar atrás se algo der errado. Em mudanças de risco alto, é obrigatório.
- Vínculos: a mudança registra os chamados/problemas que resolve e a liberação a que pertence, fechando a trilha de auditoria.
Regras de negócio
| Regra | Explicação |
|---|---|
| Tipos importam | Emergency tem fluxo mais rápido; Normal passa por mais controles. |
| CAB | Mudanças maiores podem exigir reunião/registro de decisão, conforme configuração. |
| Aprovação | Sem a aprovação pendente resolvida, não se avança o status indevidamente. |
| Rollback | Documentar o plano de retorno antes da implementação em mudanças de risco alto. |
| Autoaprovação | O criador não aprova a própria RFC (ADR-015). |
Como usar: passo a passo
- Crie a mudança: Gestão de serviços → Mudanças → Nova; informe título, descrição, tipo, risco, impacto, janela e plano.
- Salve como rascunho enquanto ajusta, ou submeta para aprovação.
- Aprove/rejeite: no detalhe ou em Aprovações pendentes; leia impacto e rollback e registre comentário.
- Implemente dentro da janela e registre o resultado.
- Vincule chamados/problemas resolvidos e a liberação correspondente.
Boas práticas
- Nunca registre uma mudança sem plano de rollback — sobretudo em risco alto.
- Use a mudança como fechamento do problema: problema → RCA → mudança → liberação.
- Combine a janela com o Downtime Manager para suprimir alertas de monitoramento durante a intervenção.
- Para mudanças emergenciais, registre a aprovação retroativa e documente a decisão.
- Comunique as partes afetadas antes da janela — cliente avisado é cliente satisfeito.
Erros comuns
| Situação | O que fazer |
|---|---|
| “Vou só editar o status” sem aprovação | Respeite o fluxo; a aprovação existe por segregação de funções. |
| Mudança sem janela definida | Defina início/fim; execução fora de janela quebra o controle. |
| RFC sem vínculo com o problema | Vincule para manter a rastreabilidade da causa raiz. |
Perguntas frequentes
Qual a diferença entre mudança e liberação?
A mudança é a alteração individual; a liberação agrupa várias mudanças que entram juntas em produção.
Posso aprovar a mudança que eu criei?
Não. O Portal aplica a regra de autoaprovação proibida.
Emergency dispensa aprovação?
Dispensa o processo longo, não o controle — a aprovação pode ser retroativa, mas fica registrada.
Automatize via API
O módulo é exposto por API (/api/mudancas, /api/cab-reunioes, vínculo /api/problema-mudanca-links), com transições de status e aprovação controladas por RBAC (CHANGE_*). Referência em developer.nyverra.com.
Cenários de uso: tipos de mudança na prática
1. Mudança padrão (Standard). Reiniciar um serviço conhecido, aplicar um patch aprovado, adicionar um usuário a um grupo. São operações repetitivas e de baixo risco, com fluxo leve — não deveriam parar no CAB. O valor está em registrar para manter a trilha, mesmo quando a execução é quase automática.
2. Mudança normal com janela. Atualizar o ERP, trocar um firewall, migrar um banco. Aqui entram avaliação de risco, aprovação, janela de manutenção e plano de rollback. É a mudança que mais se beneficia do vínculo com o Downtime Manager e com a liberação.
3. Mudança emergencial. Um incidente crítico exige alteração imediata. O fluxo é acelerado; a aprovação é retroativa, mas registrada. Sem isso, o “jeitinho” de produção vira o incidente do mês seguinte sem ninguém saber o que mudou.
KPIs de gestão de mudanças
| Indicador | O que revela |
|---|---|
| Taxa de sucesso (mudanças sem incidente posterior) | Qualidade do planejamento |
| % de mudanças emergenciais | Quanto a operação ainda é reativa |
| Tempo médio de aprovação | Agilidade do CAB/fluxo |
| Mudanças com rollback executado | Precisão da avaliação de risco |
| Mudanças fora da janela | Disciplina de execução |
Uma queda no percentual de mudanças emergenciais costuma indicar amadurecimento: a organização passou a planejar em vez de apagar fogo.
Automação e integração
Boa parte do trabalho de mudança é previsível. Regras de Automação podem notificar os afetados, abrir tarefas-padrão e iniciar o Downtime automaticamente ao aprovar uma mudança. Integrar monitoramento e CMDB permite prever o impacto antes de submeter a RFC — quem depende do que vai mudar. É a diferença entre mudar “no escuro” e mudar sabendo exatamente o alcance.
Conclusão
Gestão de mudanças é a arte de alterar sem surpreender. Com tipos e risco, CAB, aprovação segregada, janela e rollback, o Portal Nyverra ITSM dá à TI o controle que a produção exige — e a tranquilidade que o negócio espera.
Continuar a ler
Leia também
Portal ITSMChegou o app mobile do Portal Nyverra ITSM — e todo o ITSM agora cabe no seu bolso
O Portal Nyverra ITSM ganhou um aplicativo Android: chamados, aprovações, dashboard e os módulos do seu service desk na palma da mão, com biometria, modo offline e notificações push. E agora também publicamos a documentação de cada módulo. Veja por onde começar.
3 min de leitura
Portal ITSMPortal Nyverra ITSM: visão geral dos módulos e por onde começar
O Portal Nyverra ITSM reúne atendimento, ITIL, CMDB, catálogo, relatórios e governança em uma plataforma só. Neste guia, você entende o mapa dos módulos e por onde começar.
2 min de leitura
Portal ITSMFeedback e Reportes de Bug no Portal Nyverra: melhoria contínua com quem usa
Quem usa encontra o que o laboratório não vê. O módulo de Feedback do Portal Nyverra ITSM recebe reportes de bug e sugestões, acompanha o status e transforma a percepção do usuário em backlog priorizado — fechando o ciclo de melhoria contínua.
5 min de leitura
Comentários
Ainda sem comentários
Seja o primeiro a compartilhar sua opinião sobre este artigo.
Deixe um comentário
